Work Breakdown Structure (WBS)Zdroj
uspořádaný soubor lidí, strojů a nástrojů, který je
prezentován z hlediska pracovních úkonů jako celek.
při jeho užívání vznikají finanční náklady.
Alokace zdroje = přiřazení zdroje na činnost.
Portfolio (účel: spravování zdrojů, které jsou přerozdělovány)
obsahuje projekty a programy
Program (účel: naplnění jednotného cíle, strategického záměru)
tvoří ho související projekty
4. K čemu slouží projektová kancelář a steering committee?
Projektová kancelář
(Project Management Office, PMO)
Je v organizaci podniku pro správné řízení projektů
nenahraditelná její existence je podmínkou!
Hlavním úkolem projektové kanceláře je:
příprava podkladů pro zahájení projektů;
sestavování projektových týmů a steering committee.
metodická podpora realizace projektů;
spravování programů a portfolií;
ověřování výstupů a dosažených cílů u jednotlivých
projektů a programů (vytváření zpětné vazby).
Steering committee
je rozhodčí komisí, která řeší konflikty a schvaluje významné změny u
projektů a programů.
Členové této komise mohou být z libovolné úrovně řízení dané
společnosti, nebo ze společnosti zákazníka, popřípadě z cizí nezávislé
organizace či instituce.
Costumer / User
(zástupce
odběratele)
Předkládá
požadavky.
| Head of
committee
(investor,
zástupce financí)
Rozhoduje případný
spor.
| Supplier
(zástupce
dodavatele)
Hlídá
proveditelnost.
|
5. Co vyjadřuje projektový trojimperativ?
Klasický pohled
z dob studené
války a zbrojení:
| V posledních
desetiletích dochází k
modifikaci tohoto
pojetí a to díky
tržnímu prostředí a
velkému počtu
soukromých
společností:
|
6. Co by měl splňovat cíl projektu?
Formulace cíle projektu
(Doran, 1981)
S.............. Specific Cíle mají být specifické a konkrétní.
M ........... Measurable Mají být opatreny meritelnými parametry, podle
nichž lze rozpoznat, zda bylo cíle dosaženo.
A............. Assignable Cíle mají být pridelitelné jedinému subjektu s
odpovedností a autoritou k výkonu rozhodnutí.
R ............ Realistic Cíle mají být dosažitelné s použitím disponibilních
zdroju a realistické.
T ............ Time-bound Cíle mají býtcasove ohranicené.
(i)............ integrated Cíl by mel být integrovatelný s naším celkovým
strategickým zámerem
Hierarchie dlouhodobých,
střednědobých a krátkodobých cílů
Stanovení strategického cíle
Odvození střednědobých a krátkodobých cílů
Vymezení programů
Naplnění programů jednotlivými projekty
Iniciace a realizace projektů (naplnění dílčích cílů)
7. K čemu se užívá logický rámec? Jaké jsou jeho náležitosti?

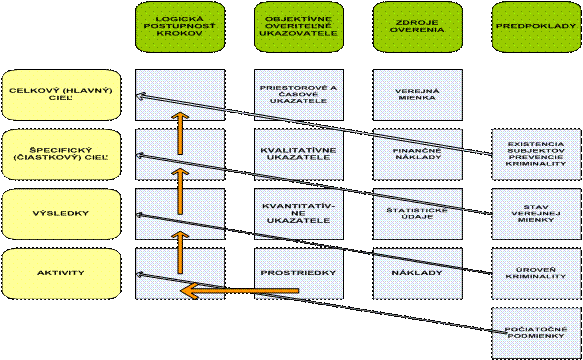

Logický rámec
Užívá se při inicializaci projektu.
Je mezinárodně uznávaný a často i vyžadovaný
státními či mezinárodními institucemi.
Kvalita návrhu projektu závisí na logických vazbách,
z kterých následně vyplývají základní parametry
projektu.
Návrh je nutné provádět v týmu.
8. Co vyjadřuje a k čemu slouží WBS?
Work Breakdown Structure (WBS)
je osnova rozpisu praci v podobě stromu
(typ siťoveho modelu).
je analyticka technika, jejimž cilem je rozložit projekt
nebo souhrnny ukol na jednotlive činnosti až do urovně,
kdy je možne přiřadit na konkretni činnost zdroje,
odpovědnou osobu, celkovy rozsah prace a časovou
dotaci.
Činnosti jsou podle potřeby čislovane, a to většinou podle
urovně a pořadi.
WBS je uživana spolu s Ganttovym diagramem jako
zaklad harmonogramu projektu.
Kod WBS = unikatni označeni činnosti v projektu.
9. Co vyjadřuje a k čemu slouží Ganttův diagram?
Ganttův diagram=lineární diagram
je druh pruhoveho diagramu, ktery se využiva pro graficke
znazorněni naplanovanych činnosti v čase.
je pojmenovany po Henry L. Ganttovi (1861 - 1919), jenž byl
americkym strojnim inženyrem a konzultantem v oblasti
managementu a řizeni projektů (např. Hooverova přehrada).
V původni podobě Ganttův diagram neobsahuje vztahy mezi
činnostmi (navaznosti); ty byly přidany později při rozvoji
softwarovych nastrojů pro projektove řizeni.
Prvni dochovany Ganttův diagram byl vytvořen v roce 1896
KarolemAdamieckim(polskeho původu), ktery však svůj koncept
nepublikoval.
·
slouži k zobrazeni časove naročnosti a posloupnosti
jednotlivych činnosti projektu.
·
je zakladnim nastrojem v oblasti projektoveho řizeni a
časove analyzy projektů.
10. Jaký je rozdíl mezi směrným a aktuálním plánem projektu? K jakým analýzám slouží?
Směrny vs. Aktualni plan projektu
porovnavanim směrneho a aktualniho planu
projektu posuzujeme stav a vyvoj projektu.
ukazuji posun od předpokladaneho průběhu
ukolů k průběhu skutečnemu.
Jsou podkladem pro nakladovou analyzu projektu
(tzv. EVA Earned Value Analysis;
resp. EVM Earned Value Management).
11. Vysvětlete, co zahrnuje zdrojová analýza projektu?
Zdroje:
Materialove neobnovitelne
Pracovni obnovitelne
Smišene např. rychle opotřebitelne součastky
Zdroje nesmí být přetížené
12. Co znamená zdrojově přípustný projekt?
Parametry zdrojů
Mohutnost zdroje Ak
naklady sazba, na použiti
Parametr přiřazeni Rik
Intenzita čerpani k-teho zdroje i-tou činnosti
Konstantni
Funkci času f(t)
rk(t) = Σi _ P ri
k P:(0T1 ≤ t1 ≤ T1)
Disponibilita k-teho zdroje v čase t
ak(t) = Ak rk(t)
Zdrojově připustny projekt
rk(t) ≤ Ak ak(t) ≥ 0 t _ <0;Tn>
časova připustnost viz CPM, MPM
Intenzita využivani k-teho zdroje i-tou činnosti:
ρi
k = τi
k / ti
Nesplněni podminek: zdrojovy konflikt
13. Jaký existuje vztah mezi dobou trvání, jednotkami zdroje a prací?
14. Co vyjadřuje zdrojový konflikt a jak je možné jej řešit?
Zdrojový konflikt vyjadřuje přetížení zdrojů
Řešeni zdrojovych konfliktů
1) Algoritmy matematickeho programovani
Vazany extrem funkce
2) Kombinatoricky
Velke množstvi variant řešeni
3) Komplexně analyticke a heuristicke metody
Heuristicke zaměřeni na pravděpodobne varianty
Analyticke:
Ukoly s vazbou FS důležitějši než SS
Ukoly delši pro projekt důležitějši
Ukoly bližši od počatku důležitějši
Řešeni zdrojovych projektů v softwarových aplikacich
Automaticky
Princip minimalizace zpožďovani počatku zdrojově nepřipustnych
ukolů:
Vyrovnani v ramci časove rezervy
Vyrovnani zdrojů pouze u nekritickych činnosti.
Nema vliv na dokončeni projektu.
Změna přiřazeni ukolu
Zdroj zpracovava ukol nezavisle na dalšich zdrojich (pozor na připad:
auto-řidič; nutna kontrola).
Rozděleni zbyvajici prace
Neměni delku trvani ukolu, zachova vytvořenou vazbu celeho ukolu.
Ručně
Převažně kriticke ukoly
1) Navyšeni mohutnosti zdrojů
Extenzivni způsob.
Dočasne řešeni.
Nema vliv na dobu trvani, naklady,
ani praci.
2) Přesčasova práce
Vliv na naklady.
Nema vliv na dobu trvani a praci.
3) Změna intenzity čerpani zdroje
rik
Sniženi vede k prodlouženi činnosti.
Sniženi pouze u nekritickych činnosti.
Může ovlivnit dobu trvani,
neovlivni naklady a praci.
4) Změna rozvrhu práce
Může mit vliv na dobu trvani.
Nema vliv na naklady a praci.
5) Přerušeni práce
Může mit vliv na dobu trvani.
Nema vliv na naklady a praci.
6) Posun počatku práce
Min. posun prace do doby, kdy budou
zdroje k dispozici.
Vznika parametr zpožděni (delay).
Vliv na dobu trvani.
Nema vliv na naklady a praci.
7) Substituce
Nahrazeni zdroje zdrojem jinym.
Vliv na naklady, dobu trvani,
ale ne na praci.
Žadna z alternativ řešeni nema (by
neměla mit) vliv na praci.
Zrušeni ukolu neni řešeni!
15. Popište životní cyklus projektu s jeho fázemi realizace.
2. přednáška obrázek
Zahájení projektu
Iniciace projektu - seznámení se s problematikou, navázání, kontaktů,
sestavení plánu jak zahájit projekt.
Specifikace cílů a rozsahu projektu.
Sestavení organizační struktury projektu:
Kdo jsou sponzoři, kdo všechno bude v řídící radě projektu.
Kdo bude vedoucí projektu a jeho etap, kdo bude členem týmu.
Sestavení věcné struktury projektu:
Naplánování etap projektu a jejich dílčích kroků (činností).
Odhadnutí pracnosti a dob trvání u jednotlivých činností.
Identifikace zdrojů a přidělení zdrojů k činnostem.
Sestavení harmonogramu projektu (směrný plán projektu).
Sestavení rozpočtu a potřebného cash flow.
Specifikace procedur pro řízení projektu
(dle firemního standardu):
Pro řízení kvality v projektu.
Pro řízení postupu (realizace projektu).
Pro řízení komunikace v organizační struktuře projektu.
Pro řízení případných změn v projektu.
Pro řízení krizí během realizace projektu.
Sestavení věcného rámce:
Analýza rizik v projektu.
Analýza výnosů a nákladů projektu.
Stanovení kritérií úspěšnosti projektu.
Řízení projektu
Řízení postupu etap a činností.
Řízení subdodavatelů.
Řízení změn (revize harmonogramu a rizik).
Řízení kvality a kontroly.
Řízení krizí.
Uzavření projektu
Závěrečná kontrola produktů a cílů.
Ukončení projektu.
Zjištění přínosů projektu
(popř. naplánování sledování těchto přínosů).
Zdokonalení postupu řízení (zpětná vazba).
16. O kterých procesech či skupinách procesů je možné hovořit při řízení projektu?
2. přednáška - obrázek
1. Přípravné procesy: Stanovení popisu cílů, odhad
pracnosti a nákladů projektu, odhad doby trvání, aj.
2. Procesy pro plánování: Identifikace všech aktivit
projektu (WBS), požadavků, rizik a možných
omezení projektu, sestavení harmonogramu, aj.
3. Procesy realizace: Koordinace pracovních činností v
projektu, zajišťování komunikace, čerpání zdrojů,
řízení dodávek, změnové řízení projektu, aj.
4. Kontrolní a monitorovací procesy: Nastavení
kontrolních, dozorčích a opravných mechanismů pro
včasné rozpoznání hrozeb a případnou změnu v
projektu.
5. Ukončovací procesy: Ověření dosažených cílů a
kvality produktu projektu, ukončení všech aktivit v
projektu, předání zakázky zákazníkovi.
17. O kterých znalostních oblastech procesů je možné hovořit při řízení projektu?
Znalostní oblasti procesů
Standard PMI znalostní oblasti vymezuje takto:
1. Řízení integrace projektu (Project IntegrationManagement)
2. Řízení rozsahu a rámce projektu (Project ScopeManagement)
3. Řízení projektu v čase (Project Time Management)
4. Řízení nákladů projektu (Project Cost Management)
5. Řízení kvality projektu (Project Quality Management)
6. Řízení lidských zdrojů v projektu (Project Human ResourceManagement)
7. Řízení komunikace v projektu (Project CommunicationsManagement)
8. Řízení rizik v projektu (Project Risk Management)
9. Řízení zakázek / dodávek (Project ProcurementManagement)
Jednotlivé body detailně v přednášce 2
18. Vyjmenujte základní dokumentaci projektu. Co v ní musí být obsaženo a proč?
Před zahájením projektu:
Studie příležitosti (Opportunity study)
Studie proveditelnosti (Feasibility study)
Investiční studie (Investment study)
Při zahájení projektu:
Identifikační listina projektu (ILP)
Revidovaná studie proveditelnosti s
popisem projektu
Plán řízení projektu
(Project management plan)
Směrný plán (Baseline)
V průběhu realizace projektu
Průběžné zprávy (reflektující změnové řízení)
Po skončení projektu:
Závěrečná zpráva (včetně zpětné vazby)
Hlavní dokumenty projektu
anebCo projekt musí mít
PMI mezi základní dokumenty projektu řadí:
Základní listina projektu
(Project Charter) formálně opravňuje projekt realizovat; formální
vymezení projektu (vize, cíle, účastníci, příležitosti, rizika, zdroje, ..).
Rozsah a oblast projektu
(Project Scope Statement) vymezuje stav, kterého má být
dosaženo; věcné vymezení projektu (Logický rámec, WBS, ..).
Plán řízení projektu
(také: Harmonogram projektu, Plán projektu)
(Project Management Plan) uvádí, jak bude práce prováděna.
19. Vysvětlete, co je Project Charter.
Projekt Charter
se často užívá ve fázi přípravy projektu jako souhrnný
dokument, a to ve struktuře:
1. Popis projektu
2. Obchodní cíle projektu a kritéria úspěchu
3. Zúčastněné strany
4. Dlouhodobá strategie a vize
5. Rozsah projektu
6. Předpoklady a vazby projektu
7. Omezení vnitřní a vnější
8. Milníky fáze projektu
9. Možná rizika a ohrožení
10. Potřebné zdroje
Jednotlivé body detailně v přednášce 2
20. U jaké analýzy v projektu a proč provádíme srovnávání směrného a aktuálního plánu?
21. Co vyjadřují a k čemu se užívají následující ukazatele: BCWS (PV), BCWP (EV), ACWP (AC).
Nákladová analýza projektu
BCWS (PV) -
Budgeted Cost of Work Scheduled
Náklady které mají být na daný úkol vyčerpány mezi
datem zahájení úkolu a stavovým datem.
BCWS = BAC * (plánované % dokončenosti) / 100
BAC rozpočet na dokončení
BCWP (EV) rozpočtové náklady provedených prací
Budgeted Cost of Work Performed
Procentuální hodnota množství rozpočtu, které mělo
být vynaloženo na dané množství práce úkolu
vyjádřené procentuální hodnotou.
BCWP = BAC * (reálné % dokončenosti) / 100
BAC rozpočet na dokončení
ACWP (AC) skutečné náklady provedených prací
Actual Cost of Work Performed
Celkové skutečné náklady, které vznikly v
průběhu provádění práce na úkolu za dané
období.
22. Jakým způsobem lze užít indexy EVM pro vývoj a sledování projektu?
K sledování vývoje nákladů na projekt:
CPI (Cost performance index)
CPI=EV/AC=BCWP/ACWP
Pokud je roven jedné, probíhá čerpání nákladů shodně s plánem.
Pokud je menší než jedna, skutečné náklady jsou vyšší než
plánované, což je nepříznivá skutečnost.
Pokud je větší než jedna, pak čerpané náklady jsou nižší než
plánované, což může být výhoda, pokud to nebrzdí provádění
plánových činností.
SPI (Schedule performance index)
SPI=EV/PV=BCWP/BCWS
Pokud je roven jedné, probíhá vše v časovém plánu.
Pokud má hodnotu větší než jedna, probíhají práce v předstihu,
což je velmi dobré (pokud tím netrpí kvalita).
Pokud je menší než jedna, dochází při plnění činností ke
zpožďování.
23. Popište strukturu řízení rizik v projektu.
Viz. obrázek a detailní popis v přednášce 5.
Rízení rizik v projektu
(PMI: Project Risk Management)
Oblast řizeni rizik v projektu je tvořena souborem aktivit, ve kterych
jsou prostřednictvim preventivnich nebo korektivnich zasahů
odvraceny udalosti a odstraňovany vlivy, ktere by mohly ohrozit
řiditelnost planovanych procesů nebo by mohli vest k jinym nechtěnym
vysledkům a cilům.
Hlavnim cilem řizeni rizik v projektu je snižit pravděpodobnost a dopad
nepřiznivych udalosti na vysledek a cile projektu.
Riziko může mit jednu nebo vice přičin, a pokud nastane, může mit
jeden nebo vice negativnich vlivů na průběh i vysledek projektu.
Riziko je neurčity jev, jehož vyskyt ma pozitivní nebo negativni efekt na cíle projektu
24. Popište kvalitativní a kvantitativní analýzu rizik v projektu. Jak se od sebe liší?
Date: 2015-12-11; view: 1741
|
